La définition, sans détour !
Le diagnostic opérationnel express est une intervention courte, d’une semaine, qui identifie et nomme les dysfonctionnements réels d’une PME, puis les hiérarchise dans un plan d’action priorisé. Là où l’audit classique produit un rapport en trois mois, il livre une décision exploitable dès le cinquième jour.
C’est quoi un diagnostic opérationnel express, vraiment ?
De nombreux dirigeants perçoivent un désordre diffus dans leur organisation sans parvenir à le formuler. Les délais glissent, l’information se cherche, les mêmes erreurs reviennent — mais personne ne sait précisément où se situe la cause. Ce flou est coûteux, car on ne corrige pas un problème que l’on n’a pas nommé.
Le diagnostic opérationnel express répond exactement à cette difficulté. Il ne s’agit pas d’un audit allégé, ni d’un état des lieux exhaustif. Sa vocation est plus resserrée et plus utile : transformer un ressenti de « désorganisation » en une carte claire des vulnérabilités, en cinq jours. Cette démarche constitue la première phase de la méthode Naaba — Nommer — celle qui précède toute décision d’outillage ou de réorganisation.
La distinction est essentielle. Un audit vise l’exhaustivité ; un diagnostic opérationnel express vise la décision. Le premier documente, le second oriente.
Pourquoi il ne faut pas attendre trois mois ?
L’idée d’un audit complet est séduisante sur le papier. En pratique, elle expose une PME à trois écueils bien identifiés :
- Le coût du délai. Un désordre non traité continue de se payer chaque semaine : temps perdu à rechercher l’information, ressaisies, reprises de travail, réclamations clients. Trois mois d’analyse, c’est trois mois de facture cachée qui court.
- La mobilisation des équipes. Un audit long sollicite les collaborateurs sur la durée, au détriment de la production. L’intervention courte préserve cette énergie.
- Le rapport qui dort. Un document épais, remis tardivement, finit souvent dans un tiroir. Sa densité même le rend inactionnable.
Face à ces écueils, la logique s’inverse : mieux vaut trois problèmes nommés et traitables aujourd’hui que trente dysfonctionnements catalogués dans un an.
Comment se déroule un diagnostic opérationnel express

La démarche s’appuie sur cinq journées, chacune avec un livrable clair.
- Jour 1 — Immersion. Observation du travail réel sur le terrain, et non de l’organigramme théorique. On regarde comment les choses se font vraiment.
- Jour 2 — Entretiens. Trois personnes décrivent le même processus séparément. Les écarts entre leurs récits révèlent les zones de flou.
- Jour 3 — Cartographie. Le flux réel est posé sur une page, sans jargon ni logiciel. Un papier et vingt minutes suffisent à rendre visible ce qui coince.
- Jour 4 — Chiffrage. On met un ordre de grandeur sur le désordre : recherche d’information, double saisie, reprise de travail, réclamations.
- Jour 5 — Restitution. Trois problèmes nommés, hiérarchisés, et un premier quick win identifié — activable dès la semaine suivante.

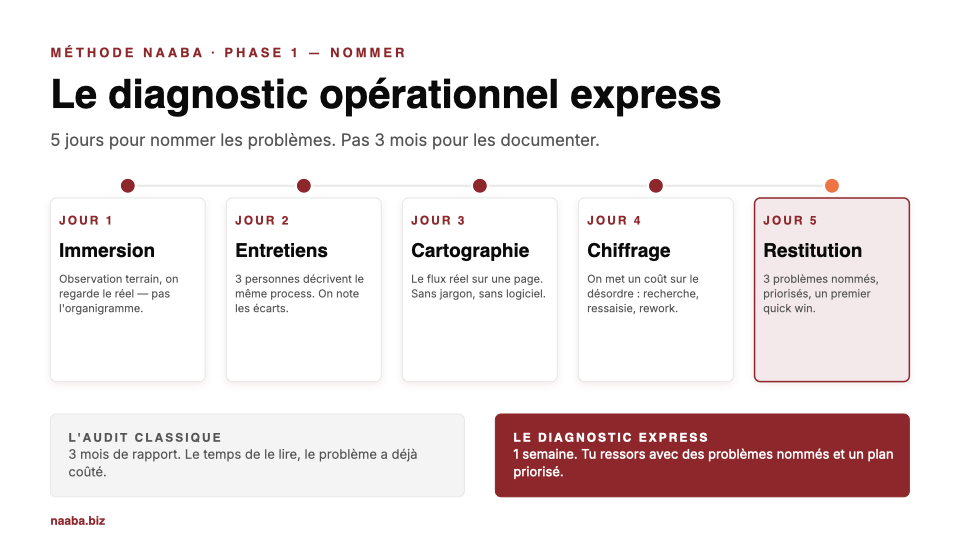

L’illustration ci-dessous résume cette séquence.
Un cas réel
Une PME de chauffage-plomberie employant dix-huit salariés — installations de chaudières, entretien et interventions d’urgence — subissait un problème récurrent : les urgences imprévues venaient sans cesse perturber la planification des chantiers en cours, obligeant à réorganiser les équipes dans la précipitation. Résultat : des chantiers programmés qui glissaient, une facturation émise avec retard, une trésorerie sous tension.
Un diagnostic opérationnel express a été conduit sur une semaine. Le test des trois personnes a mis en évidence que le déclenchement de la facturation reposait entièrement sur une information détenue par une seule personne au bureau, sans règle écrite. La cartographie a montré que le point de blocage n’était pas la charge de travail terrain, mais l’absence d’une règle simple de bascule « chantier terminé → facturation ». Le quick win identifié — une checklist d’une ligne transmise depuis le terrain — a permis de réduire nettement le délai entre la fin d’un chantier et l’émission de la facture, sans acheter le moindre logiciel.
(Cas anonymisé, présenté à titre d’illustration.)
Par où commencer
- Isolez votre point de douleur principal. Le processus dont dépend votre trésorerie est souvent le meilleur candidat.
- Faites le test des trois personnes. Demandez à trois collaborateurs de décrire ce processus séparément, et comparez.
- Chiffrez grossièrement le désordre. Même approximatif, un ordre de grandeur suffit à créer l’électrochoc.
- Choisissez un seul quick win. Un geste unique, applicable immédiatement, vaut mieux qu’un plan de transformation qui ne démarre jamais.
Là où tout le monde se plante
L’erreur la plus fréquente consiste à confondre rapidité et superficialité. Un diagnostic opérationnel express n’est pas un audit bâclé : c’est un audit recentré sur l’essentiel — nommer et prioriser — au lieu de viser une exhaustivité que personne n’exploitera. La seconde erreur est de vouloir tout corriger d’un coup à l’issue de la semaine. La restitution ne sert pas à lancer dix chantiers ; elle sert à en choisir un, le bon, et à l’activer.

Le mot de Marc
Un diagnostic n’a de valeur que par la décision qu’il déclenche. Mieux vaut trois problèmes nommés et un chantier lancé lundi, qu’un rapport parfait que personne n’ouvre.
Questions fréquentes
1. Combien de temps dure un diagnostic opérationnel express ?
Cinq jours ouvrés, de l’immersion à la restitution. La démarche est conçue pour livrer une décision exploitable en une semaine, sans mobiliser durablement vos équipes.
2. En quoi diffère-t-il d’un audit organisationnel classique ?
L’audit vise l’exhaustivité et produit un rapport, généralement en plusieurs mois. Cette intervention vise la décision : elle nomme les trois problèmes prioritaires et propose un premier quick win activable immédiatement.
3. À quelle taille d’entreprise s’adresse-t-il ?
Il convient particulièrement aux PME de 10 à 50 salariés qui ressentent un désordre opérationnel sans pouvoir le formuler, notamment en phase de croissance ou de reprise.
4. Faut-il préparer beaucoup de documents en amont ?
Non. La démarche repose sur l’observation du travail réel et des entretiens, pas sur l’analyse de piles de procédures. Un accès au terrain et aux personnes clés suffit.
5. Que se passe-t-il après la restitution ?
Vous repartez avec des problèmes nommés, priorisés et un quick win. Vous pouvez l’activer en interne de façon autonome ; il n’y a ni abonnement ni dépendance à un prestataire.
Vous anticipez que ça vous concerne ? Un peu ? Beaucoup ?
Voyons dans quel ordre agir.
